Na budowie jeden dokument porządkuje całą historię robót: kto zaczął, co zmieniono, kiedy pojawił się geodeta, inspektor albo kontrola i czy prace szły zgodnie z projektem. W praktyce najwięcej pytań budzi dziennik budowy, bo od niego zależy nie tylko porządek formalny, ale też bezpieczeństwo inwestora przy odbiorze i ewentualnym sporze. Poniżej rozpisuję, kiedy jest potrzebny, kto może go prowadzić, jak wygląda wersja papierowa i elektroniczna oraz jakie błędy najczęściej psują całą dokumentację.
Najważniejsze zasady, które warto mieć pod ręką
- Dokument jest obowiązkowy wtedy, gdy dla robót trzeba ustanowić kierownika budowy.
- Wpisy muszą być chronologiczne, trwałe, czytelne i opatrzone datą oraz podpisem lub uwierzytelnieniem.
- Za prowadzenie odpowiada kierownik budowy, ale wpisy mogą robić także inne uprawnione osoby i organy.
- Obecnie można korzystać z wersji papierowej albo elektronicznej, a rozwiązanie cyfrowe staje się obowiązkowe od 1 stycznia 2032 r. dla robót, które wymagają tego dokumentu.
- Wydanie jest szybkie - organ ma na to 3 dni robocze, licząc od spełnienia ustawowych warunków.
- Najczęstszy błąd to poprawianie zapisów w sposób niezgodny z przepisami zamiast wykonania kolejnego wpisu z wyjaśnieniem.
Czym jest dziennik budowy i kiedy jest obowiązkowy
Ja zawsze zaczynam od prostego pytania: czy dla tej inwestycji trzeba ustanowić kierownika budowy? Jeśli tak, ten dokument staje się obowiązkowy, bo ma rejestrować przebieg robót oraz wszystkie zdarzenia ważne dla oceny technicznej. W praktyce dotyczy to przede wszystkim robót objętych pozwoleniem na budowę oraz tych zgłoszeń, przy których przepisy wprost wymagają kierownika.
To ważne rozróżnienie, bo nie każda drobna praca budowlana wymaga pełnej dokumentacji. Jeżeli inwestycja jest zwolniona z obowiązku ustanowienia kierownika, nie ma też obowiązku prowadzenia tego rejestru. Dokument prowadzi się oddzielnie dla każdego obiektu, a przy obiektach liniowych można go rozdzielić na wydzielone odcinki robót, jeśli ma to sens organizacyjny.
W praktyce traktuję go jako oś całej budowy: ma pokazywać kolejność robót, istotne przerwy, kontrole i zdarzenia, które później mogą mieć znaczenie przy odbiorze albo w sporze z wykonawcą. Kiedy już wiadomo, kiedy jest wymagany, warto zobaczyć, jak ma wyglądać i co dokładnie powinno się w nim znaleźć.

Jak wygląda dokument i co powinno się w nim znaleźć
Formalnie nie chodzi o luźny zeszyt z notatkami, tylko o uporządkowany dokument urzędowy. Wersja papierowa ma format A4, ponumerowane strony i zabezpieczenie przed zdekompletowaniem, a organ wydający nanosi pieczęć na każdą stronę. W wersji cyfrowej dostęp przydziela się w systemie EDB, a każdy dokument otrzymuje indywidualny numer.
- Strona tytułowa zawiera numer, datę wydania, dane inwestora, oznaczenie obiektu albo rodzaju robót, adres, numer i datę decyzji albo zgłoszenia oraz nazwę zamierzenia budowlanego.
- Część do wpisów służy do zapisywania przebiegu robót, zdarzeń i okoliczności ważnych dla oceny prawidłowości wykonania prac.
- Wersja papierowa ma strony ponumerowane z obu stron, a kolejne tomy muszą zachować porządek dokumentacji.
- Wersja elektroniczna opiera się na dostępie nadawanym w systemie i nie wymaga fizycznego przenoszenia segregatora między uczestnikami procesu.
Najbardziej praktyczna zasada jest prosta: dokument ma pokazywać historię budowy bez luk i bez chaosu. Im lepiej wygląda na starcie, tym mniej problemów przy kontroli albo przy składaniu zawiadomienia o zakończeniu robót. Sam wygląd to jednak dopiero początek, bo o wartości tego rejestru decydują wpisy i to, kto je robi.
Kto może robić wpisy i jak uniknąć błędów formalnych

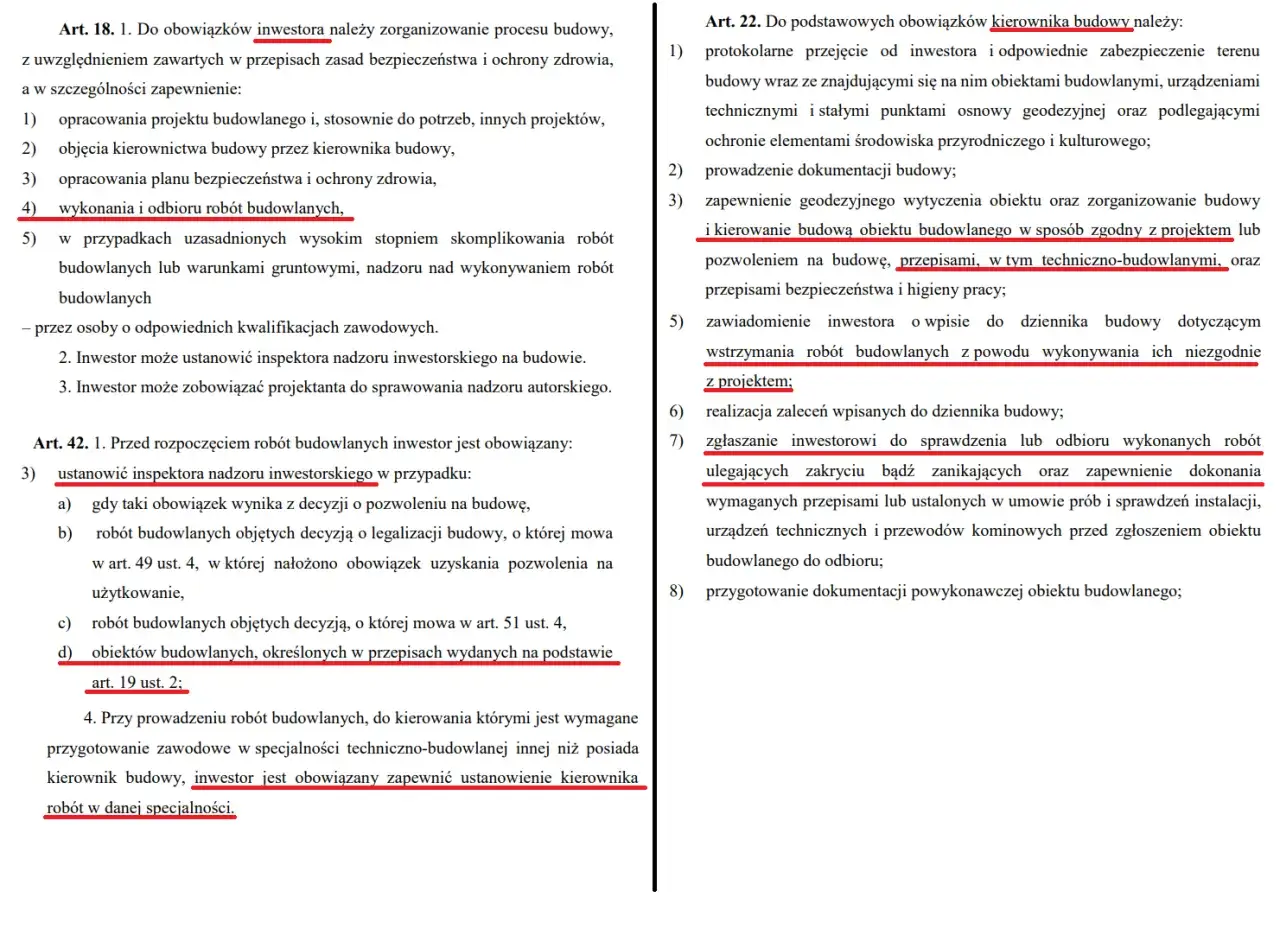

Za prowadzenie odpowiada kierownik budowy, ale wpisów mogą dokonywać także uczestnicy procesu budowlanego, geodeta uprawniony pracujący na terenie budowy oraz upoważnieni pracownicy organów nadzoru budowlanego i innych organów kontrolnych. Jeśli ktoś z nadzoru pojawia się na miejscu, potwierdza swoją obecność właśnie wpisem.
Inwestor ma jeszcze jeden obowiązek, o którym łatwo zapomnieć: powinien dołączyć kopie uprawnień budowlanych osób pełniących funkcje kierownika budowy, kierowników robót, inspektora nadzoru inwestorskiego oraz projektanta sprawującego nadzór autorski. Nie trzeba tego robić tylko wtedy, gdy dane uprawnienia są już wpisane do centralnego rejestru osób posiadających uprawnienia budowlane.
Ja w takich dokumentach pilnuję trzech rzeczy bez wyjątku: kolejności, czytelności i poprawności osoby podpisującej wpis. Wpis powinien zawierać datę, dane autora oraz jego funkcję, a w wersji papierowej także podpis. Gdy trzeba coś poprawić, nie wolno udawać, że błędu nie było - robi się kolejny wpis z właściwą treścią i wyjaśnieniem zmiany. To prostsze niż późniejsze tłumaczenie się przed urzędem albo inspektorem. Gdy widać już, kto odpowiada za zapisy, naturalnie pojawia się wybór między papierem a wersją elektroniczną.
Papier czy wersja elektroniczna
Obie formy są dziś dopuszczalne, ale różnią się wygodą i docelowym kierunkiem zmian. Wersja cyfrowa działa w systemie EDB, jest bezpłatna i do logowania wymaga profilu zaufanego, e-dowodu albo konta bankowego z usługą zaufania. Z kolei papier nadal funkcjonuje, choć już dziś trzeba patrzeć na niego jak na rozwiązanie przejściowe.
| Cecha | Wersja papierowa | Wersja elektroniczna |
|---|---|---|
| Wydanie | Organ ostemplowuje każdą stronę i przekazuje dokument inwestorowi. | Organ nadaje dostęp na koncie inwestora w systemie. |
| Prowadzenie | Wpisy są ręczne, trwałe i czytelne. | Wpisy są wykonywane online, z uwierzytelnieniem użytkownika. |
| Korekty | Zmian nie poprawia się przez zamazywanie, tylko kolejnym wpisem z uzasadnieniem. | Zmiany obsługuje się w systemie zgodnie z jego funkcjami i uprawnieniami. |
| Kontynuacja | Można przejść do formy cyfrowej, ale tylko raz, zgodnie z przepisami. | Po przejściu do formy elektronicznej dokument pozostaje już wyłącznie elektroniczny. |
| Ograniczenia | Kolejny tom wydaje się przy zapełnieniu, a przerwa w robotach dłuższa niż 3 lata blokuje nowy tom. | Rozwiązanie nie dotyczy robót na terenach zamkniętych ustalonych decyzją Ministra Obrony Narodowej. |
| Status na 2026 rok | Dopuszczona. | Dopuszczona dobrowolnie, a obowiązkowa od 1 stycznia 2032 r. dla robót, które muszą mieć ten dokument. |
Jeżeli ktoś prowadzi inwestycję po raz pierwszy, cyfrowa wersja zwykle upraszcza życie: mniej biegania do urzędu, mniej ryzyka zgubienia kart i łatwiejsze udostępnianie dostępu uczestnikom budowy. Papier bywa wygodny tam, gdzie ekipa jest przyzwyczajona do tradycyjnej pracy, ale długofalowo to rozwiązanie, które trzeba umieć dobrze zamknąć i przekazać. Następny krok to praktyka: jak taki dokument uzyskać i kiedy organ ma na to tylko kilka dni roboczych.
Jak uzyskać dokument i ile trwa wydanie
Wniosek składa inwestor. Przy wersji cyfrowej robi się to w systemie EDB, a przy rejestracji trzeba podać dane inwestora, informacje o decyzji albo zgłoszeniu, dane organu, datę, numer lub znak sprawy oraz adres e-mail. Do logowania potrzebne są dane zaufane, więc w praktyce przygotowuję to wcześniej, zamiast wracać do sprawy po kilku dniach.
- Zbierz dane inwestora i podstawę do robót - bez decyzji albo skutecznego zgłoszenia procedura nie ruszy.
- Przygotuj logowanie - profil zaufany, e-dowód albo bankowość elektroniczna z usługą zaufania.
- Złóż wniosek i wpisz pełne dane potrzebne organowi do wydania dokumentu.
- Odczekaj maksymalnie 3 dni robocze - właśnie tyle ma organ, ale nie wcześniej niż od dnia, w którym decyzja stała się wykonalna albo inwestor nabył prawo do robót na podstawie zgłoszenia.
- Odbierz wydanie - w papierze przez ostemplowanie, w wersji cyfrowej przez nadanie dostępu.
Warto pamiętać jeszcze o jednym szczególe: przy papierowej formie można wystąpić o kolejny tom, ale trzeba pokazać poprzedni i wpisać kontynuację. Jeśli przerwa w robotach trwała dłużej niż 3 lata, kolejny tom nie przysługuje. To drobiazg, który potrafi zatrzymać całą dokumentację, jeśli ktoś wraca na budowę po długim przestoju. Na końcu zostaje etap, na którym najłatwiej o drobny błąd formalny, a potem trudno go odkręcić.
Co dopilnować przed zamknięciem i odbiorem budowy
Po zakończeniu robót kierownik budowy zamyka wpisem dokument, a w wersji elektronicznej nadaje mu status „zamknięty”. Jeśli prace trzeba potem kontynuować, inwestor może ponownie nadać kierownikowi uprawnienia do wpisów. Gdy składane jest zawiadomienie o zakończeniu budowy albo wniosek o pozwolenie na użytkowanie, organ nadzoru budowlanego nadaje dokumentowi odpowiedni status w systemie.
- Nie zostawiaj pustych miejsc i nie poprawiaj wpisów przez zamazywanie albo dopiski „na skróty”.
- Nie mieszaj form po przejściu na wersję cyfrową, bo dalej trzeba działać już wyłącznie elektronicznie.
- Nie zamykaj dokumentu z opóźnieniem, bo później trudniej odtworzyć prawdziwą kolejność robót.
- Nie zapominaj o przekazaniu dostępu, gdy inwestor się zmienia albo ktoś przejmuje dalsze prowadzenie sprawy.
Chcąc uniknąć nerwów przy odbiorze, traktuję ten dokument jak część akt budowy, a nie jak formalność do odhaczenia. Jeśli sprawy prowadzi pełnomocnik, najlepiej od razu opisać jego umocowanie precyzyjnie, bo urzędowe czynności są czytane dosłownie i każdy brak w upoważnieniu potrafi zatrzymać całą procedurę.
