Energa OGI: Wypełnij bezbłędnie i przyspiesz przyłączenie instalacji

Paweł Szewczyk

Paweł Szewczyk

20 sierpnia 2025

Energa OGI: Wypełnij bezbłędnie i przyspiesz przyłączenie instalacji

Spis treści

Wypełnienie „Oświadczenia o gotowości instalacji przyłączanej” (OGI) dla Energa-Operator to ostatni, ale niezwykle ważny krok w procesie uruchamiania Twojej mikroinstalacji fotowoltaicznej. Jego prawidłowe złożenie jest kluczowe, aby uniknąć opóźnień i dodatkowych formalności, które mogłyby znacząco wydłużyć czas oczekiwania na montaż licznika dwukierunkowego i rozpoczęcie produkcji własnej energii.

Poprawne wypełnienie Oświadczenia OGI dla Energa-Operator krok po kroku uniknij błędów i przyspiesz przyłączenie instalacji

  • Oświadczenie OGI to kluczowy dokument formalny, sygnalizujący Energa-Operator gotowość Twojej mikroinstalacji do przyłączenia do sieci i montażu licznika dwukierunkowego.
  • Formularz wymaga precyzyjnych danych wnioskodawcy, szczegółowych informacji o instalacji i jej parametrach technicznych, a także danych instalatora, w tym numeru jego certyfikatu UDT-OZE.
  • Do oświadczenia należy dołączyć komplet załączników, takich jak schemat instalacji elektrycznej, karty katalogowe urządzeń oraz certyfikaty zgodności (np. NC RfG) dla falownika i modułów fotowoltaicznych, a także protokół pomiarowy.
  • Najczęstsze błędy, które mogą opóźnić proces, to brak numeru PPE, niezgodność mocy instalacji z wcześniejszym zgłoszeniem, brak podpisu instalatora lub niekompletne załączniki.
  • Po złożeniu dokumentów Energa-Operator ma do 30 dni na ich weryfikację, po której następuje umówienie i montaż licznika dwukierunkowego.

Czym jest "Oświadczenie o gotowości instalacji przyłączanej" i dlaczego Energa go wymaga?

Druk OGI to nic innego jak formalne potwierdzenie dla Energa-Operator, że Twoja mikroinstalacja została już fizycznie zamontowana i jest gotowa do podłączenia do sieci elektroenergetycznej. To właśnie na podstawie tego dokumentu operator wie, że może przystąpić do kolejnego etapu, czyli instalacji licznika dwukierunkowego, który jest niezbędny do rozliczania energii produkowanej i pobieranej z sieci. Bez tego oświadczenia proces przyłączenia po prostu nie ruszy dalej, a Twoja instalacja będzie czekać na uruchomienie.

Jakie są konsekwencje błędów w dokumencie? Uniknij opóźnień i dodatkowych formalności

Jako Bartek Szulc, widziałem wiele przypadków, gdzie drobne błędy w OGI prowadziły do irytujących opóźnień. Konsekwencje mogą być naprawdę frustrujące:

  • Opóźnienia w przyłączeniu: To najczęstszy problem. Każdy błąd oznacza, że Energa-Operator odeśle wniosek do poprawy, co wydłuża cały proces o tygodnie, a nawet miesiące.
  • Konieczność uzupełniania dokumentacji: Będziesz musiał poświęcić swój czas na ponowne zbieranie i wysyłanie brakujących informacji lub załączników.
  • Ponowne składanie wniosku: W skrajnych przypadkach, jeśli błędy są poważne i niemożliwe do szybkiego skorygowania, cały wniosek może zostać odrzucony, a Ty będziesz musiał składać go od nowa.
  • Brak możliwości rozliczania energii: Dopóki licznik dwukierunkowy nie zostanie zamontowany, nie możesz legalnie wprowadzać energii do sieci ani korzystać z systemu rozliczeń (np. net-billingu).

Dlatego tak ważne jest, aby podejść do wypełniania OGI z należytą starannością i precyzją.

Gdzie znaleźć aktualny wzór formularza OGI dla Energa-Operator?

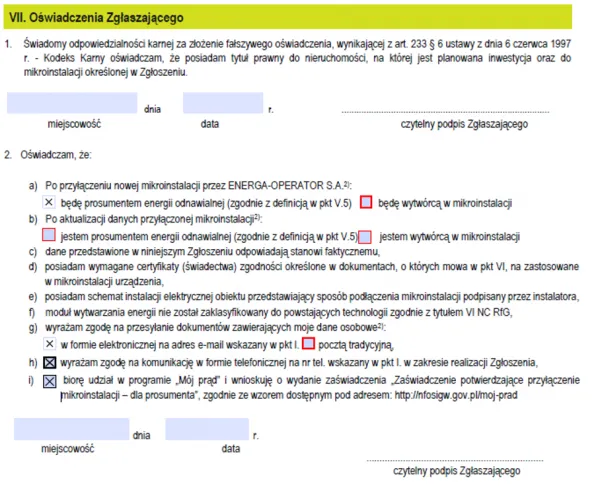

Najbardziej aktualny wzór formularza „Oświadczenia o gotowości instalacji przyłączanej” dla Energa-Operator znajdziesz zawsze na oficjalnej stronie internetowej Energa-Operator w sekcji poświęconej przyłączeniom mikroinstalacji. Możesz go również otrzymać w Biurze Obsługi Klienta lub często jest on dostępny na dedykowanych portalach online dla prosumentów. Warto pamiętać, że coraz więcej operatorów, w tym Energa, umożliwia składanie wniosków elektronicznie, co jest wygodną i szybką opcją. Zawsze upewnij się, że korzystasz z najnowszej wersji formularza, aby uniknąć problemów.

Wzór formularza OGI Energa

Wypełnij formularz OGI bezbłędnie instrukcja krok po kroku

Sekcja 1: Dane Wnioskodawcy jak poprawnie wpisać informacje o sobie?

Ta sekcja to Twoje dane osobowe lub firmowe, które muszą być zgodne z danymi zawartymi w umowie kompleksowej lub zgłoszeniu przyłączenia. Upewnij się, że wszystko jest spójne:

  • Imię i nazwisko / Nazwa firmy: Wpisz dokładnie tak, jak widnieje w dokumentach.
  • Adres zamieszkania / Siedziby: Pełny adres, wraz z kodem pocztowym.
  • Numer telefonu: Aktualny numer kontaktowy, pod którym Energa-Operator będzie mógł się z Tobą skontaktować.
  • Adres e-mail: Adres, na który chcesz otrzymywać korespondencję.
  • Numer Klienta: Znajdziesz go na każdej fakturze za prąd. To ważny identyfikator.
  • Numer umowy kompleksowej: Jeśli posiadasz umowę kompleksową z Energa, podaj jej numer.

Pamiętaj, aby wszystkie dane były aktualne i bezbłędne. To podstawa do dalszej komunikacji.

Sekcja 2: Dane obiektu i Punktu Poboru Energii (PPE) gdzie znaleźć numer PPE na fakturze?

W tej sekcji skupiamy się na miejscu, gdzie instalacja została zamontowana. Kluczowe jest podanie:

  • Adres punktu poboru energii: Pełny adres nieruchomości, na której znajduje się instalacja.
  • Moc zainstalowana mikroinstalacji: Podaj moc w kW, która jest zgodna z mocą zgłoszoną we wcześniejszym wniosku o przyłączenie.
  • Rodzaj instalacji: W większości przypadków będzie to "fotowoltaiczna".
  • Data zakończenia montażu: Data, w której instalacja została fizycznie ukończona i jest gotowa do podłączenia.

Najważniejszym elementem tej sekcji jest numer PPE (Punktu Poboru Energii). To unikalny identyfikator Twojego licznika, który znajdziesz na każdej fakturze za prąd od Energa. Jest on absolutnie niezbędny do prawidłowego przypisania instalacji do Twojego konta. Bez niego, proces przyłączenia nie ruszy z miejsca.

Sekcja 3: Parametry techniczne Twojej mikroinstalacji moc, rodzaj i data montażu

Tutaj powtarzamy i precyzujemy niektóre dane, które Energa potrzebuje do oceny technicznej. Wpisz dokładnie moc zainstalowaną w kW to suma mocy wszystkich modułów fotowoltaicznych. Określ rodzaj instalacji (np. fotowoltaiczna) oraz podaj datę zakończenia montażu, czyli dzień, w którym instalator zakończył prace fizyczne na dachu i w rozdzielni. To ważne, aby te dane były spójne z resztą dokumentacji i rzeczywistością.

Sekcja 4: Informacje o urządzeniach kluczowe dane paneli i falownika, które musisz podać

Ta sekcja jest niezwykle istotna, ponieważ dotyczy serca Twojej instalacji modułów fotowoltaicznych i inwertera. Energa musi wiedzieć, jakie urządzenia zostały zamontowane, aby upewnić się, że spełniają normy bezpieczeństwa i jakości. Z mojej praktyki wiem, że tu często pojawiają się błędy, dlatego bądź bardzo precyzyjny:

Dla modułów fotowoltaicznych:

  • Producent: Nazwa firmy produkującej panele.
  • Typ/Model: Dokładny model modułu (np. Longi LR4-72HPH).
  • Liczba: Ile sztuk modułów zostało zamontowanych.
  • Łączna moc modułów: Suma mocy wszystkich modułów w Wp (Watopikach).

Dla inwertera (falownika):

  • Producent: Nazwa firmy produkującej falownik.
  • Typ/Model: Dokładny model falownika (np. Fronius Symo 5.0-3-M).
  • Moc: Moc nominalna falownika w kW.
  • Numer seryjny: Unikalny numer identyfikacyjny falownika. To bardzo ważne i często pomijane pole!

Dodatkowo, musisz potwierdzić, że Twoje urządzenia posiadają certyfikaty zgodności z normami, w szczególności z wymogami dyrektywy NC RfG (Network Code on Requirements for Generators). To absolutny must-have. Bez tych certyfikatów, nawet najlepiej wypełniony formularz zostanie odrzucony. Upewnij się, że masz je w załącznikach.

Sekcja 5: Dane i podpis instalatora dlaczego certyfikat UDT-OZE jest tu niezbędny?

Ostatnia sekcja dotyczy instalatora, który wykonał prace. To on gwarantuje prawidłowość i bezpieczeństwo montażu. Muszą się tu znaleźć:

  • Nazwa firmy instalacyjnej: Pełna nazwa przedsiębiorstwa.
  • Adres firmy: Adres siedziby.
  • NIP: Numer identyfikacji podatkowej firmy.
  • Numer telefonu: Kontakt do instalatora.

Kluczowe jest jednak podanie numeru certyfikatu instalatora OZE (UDT-OZE) oraz jego podpisu. Certyfikat UDT-OZE potwierdza, że instalator posiada odpowiednie kwalifikacje i uprawnienia do montażu mikroinstalacji. Energa-Operator wymaga tego potwierdzenia, aby mieć pewność, że instalacja została wykonana przez profesjonalistę, zgodnie z obowiązującymi normami i sztuką. Brak podpisu lub numeru certyfikatu to niemal pewny powód do odrzucenia wniosku i wezwania do uzupełnienia. Zawsze sprawdzam, czy ten element jest dopilnowany, bo to jeden z najczęstszych błędów.

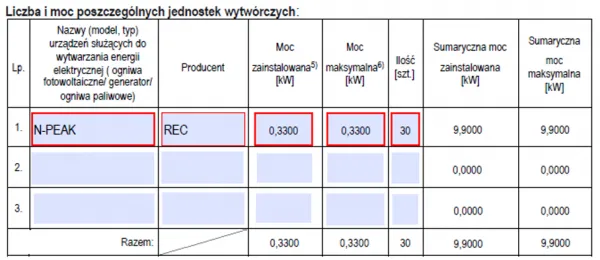

Dokumenty do przyłączenia fotowoltaiki Energa

Komplet załączników do oświadczenia OGI niczego nie pomiń

Samo oświadczenie OGI to tylko początek. Równie ważne, a może nawet ważniejsze, są załączniki. To one dostarczają Energa-Operatorowi szczegółowych informacji technicznych i potwierdzają zgodność instalacji z przepisami. Brak choćby jednego z nich może skutkować odrzuceniem wniosku.

Schemat instalacji: Co musi zawierać, aby został zaakceptowany?

Schemat instalacji elektrycznej to mapa Twojej mikroinstalacji. Musi być to jednoliniowy schemat, który w czytelny sposób przedstawia sposób podłączenia mikroinstalacji do instalacji wewnętrznej obiektu, a następnie do sieci operatora. Powinien zawierać m.in.:

  • Lokalizację i typ falownika.
  • Lokalizację i typ zabezpieczeń (np. wyłączniki nadprądowe, różnicowoprądowe, ograniczniki przepięć).
  • Przekroje i rodzaje przewodów.
  • Sposób podłączenia do istniejącej instalacji elektrycznej.
  • Miejsce montażu licznika dwukierunkowego.

Schemat powinien być czytelny i zgodny z rzeczywistym wykonaniem instalacji. To dokument, który potwierdza, że instalacja jest bezpieczna i prawidłowo zaprojektowana.

Karty katalogowe i certyfikaty NC RfG: Gdzie ich szukać i dlaczego są tak ważne?

Karty katalogowe (datasheety) to nic innego jak specyfikacje techniczne Twoich modułów fotowoltaicznych i falownika. Znajdziesz w nich wszystkie kluczowe parametry urządzeń. Są one niezbędne do weryfikacji, czy moc i typ urządzeń zgadzają się z tym, co podałeś w OGI.

Jeszcze ważniejsze są certyfikaty zgodności, a w szczególności te potwierdzające zgodność z wymogami dyrektywy NC RfG (Network Code on Requirements for Generators). Dyrektywa ta określa techniczne wymagania dla jednostek wytwórczych podłączanych do sieci, mające na celu zapewnienie jej stabilności. Certyfikaty NC RfG dla falownika i modułów są absolutnie kluczowe. Bez nich Energa-Operator nie przyłączy instalacji, ponieważ nie będzie miała pewności, że urządzenia nie zakłócą pracy sieci. Zawsze proś instalatora o dostarczenie tych dokumentów producenci urządzeń powinni je udostępniać.

Protokół pomiarowy: Jakie informacje powinien zawierać i kto go podpisuje?

Protokół prób i pomiarów to dokument, który potwierdza, że instalacja została prawidłowo wykonana i sprawdzona pod kątem bezpieczeństwa elektrycznego. Powinien zawierać wyniki pomiarów rezystancji izolacji, ciągłości połączeń ochronnych, skuteczności ochrony przeciwporażeniowej oraz inne pomiary wymagane dla instalacji elektrycznych. Musi być on podpisany przez instalatora posiadającego odpowiednie uprawnienia elektryczne (SEP), co jest gwarancją, że instalacja jest bezpieczna w użytkowaniu. Warto również wspomnieć, że jeśli wniosek składa osoba trzecia w Twoim imieniu (np. instalator), konieczne jest dołączenie pełnomocnictwa.

Uniknij najczęstszych błędów w OGI na co zwrócić uwagę?

Bazując na moim doświadczeniu, zebrałem listę najczęstszych błędów, które mogą opóźnić proces przyłączenia. Zwróć na nie szczególną uwagę, a zaoszczędzisz sobie nerwów i czasu.

Błędny numer PPE prosty błąd, który zatrzyma cały proces

To błąd, który wydaje się trywialny, ale jest niezwykle częsty. Podanie błędnego numeru PPE lub jego całkowite pominięcie sprawia, że Energa-Operator nie jest w stanie jednoznacznie zidentyfikować, do którego punktu poboru energii ma zostać przyłączona mikroinstalacja. Konsekwencją jest natychmiastowe odesłanie wniosku do uzupełnienia. Zawsze sprawdź numer PPE na swojej fakturze za prąd dwukrotnie, zanim go wpiszesz.

Niezgodność mocy instalacji dlaczego dane muszą być spójne ze zgłoszeniem?

Moc instalacji podana w OGI musi być identyczna z mocą, którą zgłosiłeś we wcześniejszym wniosku o przyłączenie. Jeśli w OGI podasz inną moc (nawet niewielką różnicę), Energa-Operator potraktuje to jako niezgodność i zażąda wyjaśnień lub poprawy. Może to wynikać np. z późniejszej zmiany planów co do liczby modułów. Ważne jest, aby wszystkie dokumenty były spójne pod tym względem, aby uniknąć konieczności ponownego składania wniosku lub długotrwałej korespondencji.

Brakujące podpisy lub numery certyfikatów formalność, o której nie możesz zapomnieć

Brak podpisu instalatora lub numeru jego certyfikatu UDT-OZE to kolejny bardzo często popełniany błąd. Jak już wspomniałem, certyfikat ten jest dowodem kwalifikacji instalatora, a jego brak podważa wiarygodność całego oświadczenia. Podobnie, brak Twojego podpisu jako wnioskodawcy sprawi, że dokument będzie nieważny. Upewnij się, że wszystkie wymagane pola są podpisane i zawierają niezbędne numery certyfikatów.

Niekompletne dane techniczne urządzeń jak uniknąć wezwania do uzupełnienia wniosku?

Wiele osób zapomina o podaniu wszystkich wymaganych danych technicznych urządzeń, zwłaszcza numerów seryjnych falownika lub kompletnych certyfikatów NC RfG. Czasem zdarza się, że dołączane są ogólne certyfikaty producenta, a nie te dedykowane konkretnemu modelowi lub serii. Dokładność w tej sekcji jest kluczowa. Zawsze sprawdź, czy masz wszystkie karty katalogowe i certyfikaty zgodności dla każdego elementu instalacji, a numery seryjne są wpisane poprawnie. To pozwoli uniknąć niepotrzebnych wezwań do uzupełnienia wniosku.

Co dzieje się po złożeniu oświadczenia OGI w Energa-Operator?

Złożenie kompletu dokumentów to nie koniec. Teraz piłka jest po stronie Energa-Operator. Warto wiedzieć, czego możesz się spodziewać w kolejnych etapach procesu.

Weryfikacja dokumentów: Ile czasu ma Energa na sprawdzenie Twojego wniosku?

Po złożeniu Oświadczenia OGI wraz z załącznikami, Energa-Operator ma do 30 dni na ich weryfikację. W tym czasie specjaliści sprawdzają zarówno formalną poprawność dokumentów (czy wszystko jest wypełnione, czy są wszystkie podpisy), jak i techniczną (czy parametry instalacji są zgodne z normami i zgłoszeniem). Jeśli w dokumentacji zostaną znalezione braki lub błędy, Energa skontaktuje się z Tobą (lub Twoim instalatorem) w celu ich uzupełnienia. Pamiętaj, że czas na uzupełnienie dokumentów nie wlicza się do tych 30 dni, co może wydłużyć cały proces.

Montaż licznika dwukierunkowego: Kiedy możesz spodziewać się telefonu od montera?

Jeśli weryfikacja dokumentów przebiegnie pomyślnie i wszystko będzie w porządku, Energa-Operator przystąpi do organizacji montażu licznika dwukierunkowego. Zazwyczaj monterzy z ramienia Energa-Operator skontaktują się z Tobą telefonicznie w celu umówienia dogodnego terminu wizyty. Czas oczekiwania na montaż licznika może się różnić w zależności od regionu i aktualnego obłożenia, ale zazwyczaj następuje to w ciągu kilku dni do kilku tygodni po pozytywnej weryfikacji.

Przeczytaj również: Niższe rachunki? Wypełnij oświadczenie o zamrożeniu cen energii

Finalne kroki: Od montażu licznika do oficjalnego uruchomienia Twojej elektrowni

Sam montaż licznika dwukierunkowego to ostatni fizyczny krok. Po jego zainstalowaniu i podłączeniu, Twoja mikroinstalacja jest oficjalnie uruchomiona i może rozpocząć produkcję energii na własne potrzeby, a nadwyżki wprowadzać do sieci. Od tego momentu zaczynasz korzystać z wybranej formy rozliczeń (np. net-billingu). Pamiętaj, aby po montażu licznika sprawdzić, czy wszystko działa poprawnie i czy licznik rejestruje zarówno pobór, jak i oddanie energii. Gratulacje właśnie stałeś się prosumentem!

Oceń artykuł

rating-outline
rating-outline
rating-outline
rating-outline
rating-outline
Ocena: 0.00 Liczba głosów: 0

Tagi:

Udostępnij artykuł

Paweł Szewczyk

Paweł Szewczyk

Nazywam się Paweł Szewczyk i od ponad dziesięciu lat zajmuję się analizą dokumentów oraz ich znaczeniem w różnych kontekstach. Moja pasja do tego tematu pozwoliła mi zgromadzić szeroką wiedzę na temat regulacji prawnych oraz procedur związanych z tworzeniem i obiegiem dokumentów. Jako doświadczony twórca treści, dążę do uproszczenia skomplikowanych zagadnień, aby każdy mógł zrozumieć ich istotę i zastosowanie. W swojej pracy koncentruję się na dostarczaniu rzetelnych i aktualnych informacji, które pomagają czytelnikom podejmować świadome decyzje. Moim celem jest zapewnienie obiektywnej analizy oraz dokładnego przedstawienia faktów, co buduje zaufanie do publikowanych treści. Wierzę, że przystępne i klarowne podejście do tematu dokumentów jest kluczowe dla ich właściwego zrozumienia i wykorzystania w codziennym życiu.
