Kosztorys inwestorski porządkuje planowane koszty robót budowlanych i pomaga ocenić, czy inwestycja ma sens finansowy jeszcze przed podpisaniem umów oraz zleceniem prac. Dla inwestora to praktyczne narzędzie kontroli budżetu, a nie tylko formalny załącznik do teczki z dokumentami. W tym tekście pokazuję, co taki dokument powinien zawierać, jak powstaje, kiedy warto go zlecić i gdzie najczęściej pojawiają się kosztowne pomyłki.
Najważniejsze informacje o wycenie robót budowlanych
- To dokument służący do oszacowania planowanych kosztów robót budowlanych przed rozpoczęciem inwestycji lub przed zleceniem prac.
- W zamówieniach publicznych wartość zamówienia ustala się na podstawie wyceny sporządzonej według aktualnych przepisów, a dokument nie powinien być zbyt stary względem startu postępowania.
- Podstawą są: dokumentacja projektowa, specyfikacja techniczna wykonania i odbioru robót, założenia wyjściowe do kosztorysowania oraz ceny jednostkowe robót podstawowych.
- Wartość liczy się bez VAT, na bazie przedmiaru robót i cen jednostkowych.
- Najwięcej błędów wynika z nieaktualnych cen, pominiętych robót pomocniczych i zbyt optymistycznych założeń co do materiałów oraz wykonawstwa.
Czym jest ten dokument i kiedy naprawdę się przydaje
Patrzę na ten dokument przede wszystkim jak na mapę finansową inwestycji. Nie zastępuje projektu budowlanego, nie zastępuje umowy z wykonawcą i nie mówi jeszcze, że budowa jest dobrze zaplanowana technicznie. Mówi za to bardzo konkretnie, ile mogą kosztować poszczególne roboty, jeśli przyjąć określony zakres, technologię i standard wykonania.
Najczęściej przydaje się w trzech sytuacjach. Po pierwsze, gdy inwestor chce sprawdzić, czy budżet wystarczy na cały zakres prac. Po drugie, gdy trzeba porównać oferty kilku wykonawców i wyłapać, gdzie ktoś policzył zbyt mało albo zbyt dużo. Po trzecie, gdy inwestycja ma trafić do finansowania, dotacji albo do procedury zamówień publicznych, bo wtedy rzetelna wycena przestaje być „pomocnicza”, a staje się punktem odniesienia dla całego procesu.
W praktyce używam tej zasady: przedmiar pokazuje, co i w jakiej ilości trzeba zrobić, a wycena dopisuje do tego cenę. To ważne rozróżnienie, bo wiele osób myli oba dokumenty i przez to nie widzi, gdzie naprawdę ucieka budżet. Kiedy już wiadomo, po co ten dokument powstaje, trzeba zobaczyć, z czego powinien być zbudowany.

Jakie elementy muszą się w nim znaleźć
Obecnie podstawą sporządzania tego opracowania jest rozporządzenie z 20 grudnia 2021 r. i to właśnie ono porządkuje metodę obliczeń. Najkrócej: dokument liczy się metodą uproszczoną, czyli przez zestawienie ilości robót i przypisanie im cen jednostkowych. Sama suma ma pokazać wartość robót bez podatku VAT, z uwzględnieniem materiałów, urządzeń i konstrukcji potrzebnych do realizacji zadania.
Jeśli chcę szybko ocenić, czy wycena jest kompletna, sprawdzam poniższe elementy:
| Element | Po co jest | Na co zwracam uwagę |
|---|---|---|
| Nazwa inwestycji i lokalizacja | Porządkuje, czego dotyczy dokument | Czy zakres i adres zgadzają się z projektem oraz stanem faktycznym |
| Dane inwestora i autora | Wskazuje odpowiedzialność za opracowanie | Czy wiadomo, kto przygotował dokument i kiedy |
| Data opracowania | Pokazuje aktualność wyceny | Czy nie opiera się na starych cenach |
| Opis techniczny obiektu lub robót | Wyjaśnia zakres i parametry inwestycji | Czy opis nie jest zbyt ogólny |

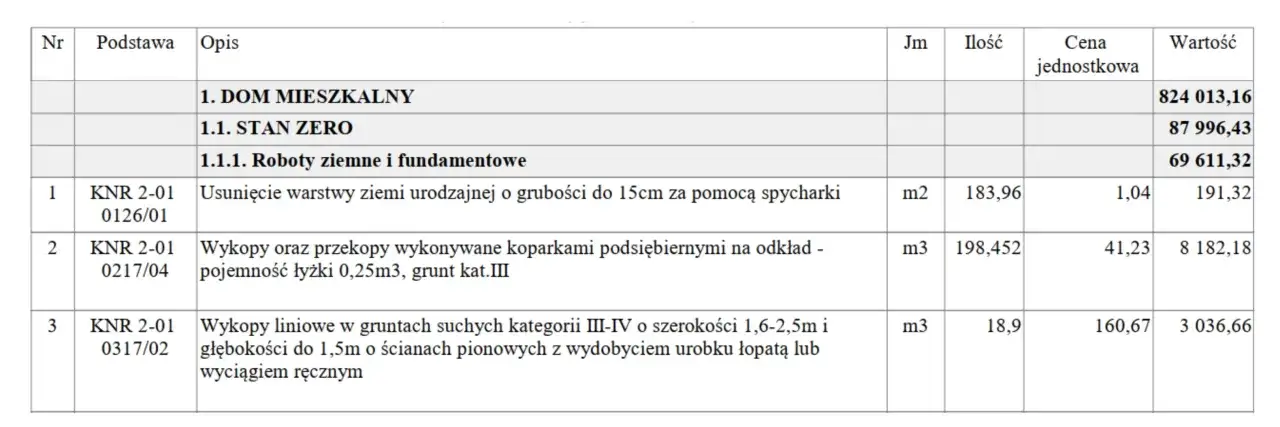

| Przedmiar robót | Pokazuje ilości robót podstawowych | Czy pozycje są policzone logicznie i bez dubli |
| Ceny jednostkowe | Przekładają zakres na pieniądze | Czy pochodzą z rynku, a nie z przypadkowego założenia |
| Wartość końcowa | Pokazuje łączny koszt robót | Czy suma odpowiada całemu zakresowi, a nie tylko wybranej części |
Warto też pamiętać o jednym szczególe: robót podstawowych nie opisuje się dowolnie. Chodzi o minimalny zakres prac, który po wykonaniu da się odebrać pod względem ilości i jakości. To brzmi technicznie, ale w praktyce chroni przed sztucznym rozbijaniem inwestycji na oderwane od siebie kawałki. Sama lista elementów to jednak nie wszystko, bo ważne jest jeszcze, jak dochodzi się do końcowej kwoty.
Jak powstaje wycena krok po kroku
Proces nie jest skomplikowany, ale wymaga dyscypliny. Ja zwykle patrzę na niego jak na serię decyzji, które trzeba podjąć w dobrej kolejności, bo jedna błędna na początku potrafi zepsuć całą końcową kwotę.
- Najpierw analizuję dokumentację projektową i specyfikację techniczną wykonania oraz odbioru robót. Bez tego łatwo policzyć coś, czego w projekcie w ogóle nie ma.
- Potem doprecyzowuję założenia wyjściowe do kosztorysowania, czyli to, co nie zostało opisane w dokumentacji, ale ma wpływ na koszt: technologię, logistykę, warunki realizacji, transport, rozładunek czy zabezpieczenie placu budowy.
- Następnie robię przedmiar, czyli zestawiam przewidywane do wykonania roboty podstawowe z ilościami i jednostkami miary.
- Kolejny krok to ceny jednostkowe. Tu liczy się aktualny rynek, ceny z wcześniej zawartych umów i powszechnie stosowane publikacje. Gdy nie ma dobrych danych rynkowych, trzeba sięgnąć po kalkulację szczegółową.
- Na końcu sumuję wynik i sprawdzam, czy całość obejmuje wszystkie materiały, urządzenia i konstrukcje potrzebne do wykonania robót.
W praktyce największą różnicę robią dwa pytania: czy zakres jest pełny i czy ceny są jeszcze aktualne. Jeśli jedna z tych odpowiedzi brzmi „nie”, dokument zaczyna żyć własnym życiem i przestaje pomagać przy decyzjach. To prowadzi prosto do kolejnego problemu: jak odróżnić rzetelną wycenę od papieru, który tylko dobrze wygląda.
Jak czytać kosztorys inwestorski bez zgadywania
Najlepszy test to zestawienie dokumentu z ofertą wykonawcy. Jeśli różnica między nimi jest niewielka, zwykle oznacza to, że założenia były bliskie rynkowi. Jeśli rozjazd jest wyraźny, nie zakładam od razu, że ktoś „przestrzelił” cenę. Najpierw sprawdzam zakres, standard materiałów, transport, odpady, rusztowania, sprzęt i roboty towarzyszące.
| Różnica w cenie | Co może oznaczać | Co sprawdzam |
|---|---|---|
| Oferta wyższa o kilkanaście procent | Zmianę rynku, inne założenia technologiczne albo brak części zakresu w dokumentacji | Czy cena obejmuje te same materiały, robociznę i roboty pomocnicze |
| Oferta wyraźnie niższa od pozostałych | Niedoszacowanie albo pominięcie kosztów, które później i tak wrócą | Czy uwzględniono transport, zabezpieczenia, wywóz gruzu i odbiory |
| Duże różnice między kilkoma ofertami | Różne rozumienie zakresu albo jakości wykonania | Czy wszyscy liczą dokładnie ten sam standard i ten sam przedmiot robót |
W swojej praktyce za sygnał ostrzegawczy uznaję już różnicę rzędu kilkunastu procent, jeśli nie ma na nią prostego wyjaśnienia. To jeszcze nie dowód błędu, ale dobry moment na powtórne sprawdzenie założeń. Właśnie dlatego warto umieć odróżnić rzetelną wycenę od dokumentu zrobionego zbyt szybko.
Kiedy zrobić to samemu, a kiedy zlecić specjaliście
Samodzielne przygotowanie ma sens tylko wtedy, gdy inwestycja jest prosta, a osoba przygotowująca dokument naprawdę rozumie zakres robót i ceny na rynku. Przy małym remoncie bywa to rozsądne. Przy budowie domu, modernizacji kilku branż albo przygotowaniu dokumentacji do postępowania publicznego ryzyko błędu rośnie bardzo szybko.
| Sytuacja | Samodzielnie czy zlecić | Mój komentarz |
|---|---|---|
| Niewielki remont z kilkoma pozycjami | Można zrobić samemu | Ma sens, jeśli zakres jest prosty, a ceny materiałów są Ci dobrze znane |
| Budowa domu jednorodzinnego | Lepiej zlecić specjaliście | Tu łatwo pominąć instalacje, roboty ziemne albo koszty zaplecza |
| Inwestycja za kilkaset tysięcy złotych | Najlepiej zlecić | Przy kwocie 600 000 zł błąd na poziomie 5% to już 30 000 zł |
| Dotacja, przetarg lub spór z wykonawcą | Zdecydowanie zlecić | Tu dokument musi wytrzymać weryfikację formalną i finansową |
Jeżeli ktoś pyta mnie, kiedy oszczędność na samodzielnym przygotowaniu naprawdę się opłaca, odpowiadam krótko: wtedy, gdy błąd nie zje tej oszczędności już na pierwszym etapie budowy. To prowadzi do najważniejszego tematu praktycznego, czyli do typowych pułapek, które zawyżają albo zaniżają budżet.
Najczęstsze błędy, które psują budżet
- Używanie starych cen. Materiały, robocizna i sprzęt zmieniają się szybciej, niż wielu inwestorów zakłada.
- Pominięcie robót pomocniczych. Wywóz gruzu, rusztowania, zabezpieczenia i transport potrafią zrobić zauważalną różnicę.
- Mylenie standardów materiałów. „To samo” okno, dachówka albo armatura mogą mieć zupełnie inną cenę i trwałość.
- Liczenie netto tam, gdzie potrzebny jest brutto, albo odwrotnie. To drobna pomyłka, ale bardzo kosztowna w skutkach.
- Kopiowanie starego opracowania bez aktualizacji zakresu. Zmiana projektu o kilka detali może zmienić całą wycenę.
- Zbyt mała rezerwa na nieprzewidziane koszty. Budowa prawie nigdy nie przebiega dokładnie według pierwszej wersji budżetu.
Ja zawsze sprawdzam, czy każda pozycja ma jasno opisany zakres, jednostkę i założenie cenowe. Jeśli czegoś nie da się obronić w prostym porównaniu z projektem, to zwykle znaczy, że dokument wymaga poprawy. W praktyce to właśnie te nawyki decydują, czy wycena pomaga, czy tylko uspokaja na chwilę.
Co ten dokument daje inwestorowi poza samą liczbą
Największa wartość nie leży w jednym wyniku końcowym, tylko w tym, że inwestor zaczyna widzieć budżet warstwowo. Od razu wiadomo, które roboty są drogie, gdzie można negocjować, a gdzie oszczędzanie byłoby ryzykowne. To także bardzo dobra baza do rozmowy z projektantem, wykonawcą, bankiem albo osobą, która pomaga przygotować inwestycję formalnie i finansowo.
Przy zakupie działki, planowaniu budowy domu czy podpisywaniu kolejnych umów lubię mieć taką wycenę pod ręką, bo pozwala odróżnić realny koszt od życzeniowego myślenia. Własny bufor też ma znaczenie: ja zostawiam zwykle 10-15% rezerwy, zwłaszcza gdy inwestycja obejmuje kilka branż albo prace prowadzone etapami. Dzięki temu drobne zmiany nie wywracają całego planu.
Jeśli mam ująć temat najprościej, ten dokument nie jest dodatkiem do budowy, tylko narzędziem porządkowania decyzji. Kiedy powstaje wcześnie, jest aktualny i opiera się na realnych cenach, naprawdę pomaga uniknąć kosztownych złudzeń przed pierwszym wejściem ekipy na plac budowy.
