Dokumentacja budowlana nie kończy się na decyzji o pozwoleniu na budowę. W praktyce to właśnie projekt techniczny porządkuje rozwiązania konstrukcyjne, instalacyjne i materiałowe, a bez niego łatwo o chaos na budowie albo problem przy odbiorze obiektu. W tym tekście wyjaśniam, co obejmuje ta część projektu, kiedy musi być gotowa, kto ją podpisuje i jakie błędy najczęściej opóźniają inwestycję.
Najważniejsze rzeczy, które warto wiedzieć od razu
- To trzecia część projektu budowlanego, ale nie jest zatwierdzana w decyzji o pozwoleniu na budowę.
- Powinna być spójna z projektem zagospodarowania terenu i projektem architektoniczno-budowlanym.
- Opisuje przede wszystkim konstrukcję, obliczenia, rozwiązania techniczne, materiały i - w razie potrzeby - warunki geotechniczne.
- Dokument musi być gotowy przed rozpoczęciem robót, a przy zakończeniu budowy dołącza się go do zawiadomienia lub wniosku o pozwolenie na użytkowanie.
- Zmiany w rozwiązaniach, które wcześniej uzgodniono, mogą wymagać ponownych uzgodnień i aktualizacji dokumentacji.
- Przy zakupie domu lub działki warto sprawdzić, czy dokumentacja budowlana jest kompletna, bo to ogranicza ryzyko problemów prawnych i technicznych.
Gdzie ta część mieści się w całej dokumentacji budowlanej
Prawo budowlane dzieli projekt budowlany na trzy części: zagospodarowanie działki lub terenu, projekt architektoniczno-budowlany oraz część techniczną. Dwie pierwsze części są zatwierdzane w decyzji o pozwoleniu na budowę, a trzecia pozostaje poza tym etapem, ale nie wolno jej traktować jako dodatku „na później”. Ja patrzę na nią jak na instrukcję wykonania obiektu: bez niej wykonawca i kierownik budowy mają mniej punktów odniesienia, a inwestor szybciej wpada w kosztowne poprawki.
Najprościej rozróżnić te trzy elementy tak:
| Część projektu | Co opisuje | Co warto zapamiętać |
|---|---|---|
| Projekt zagospodarowania działki lub terenu | Usytuowanie obiektu, dojazdy, media, odległości, granice działki | To baza dla całej inwestycji i element zatwierdzany przez urząd |
| Projekt architektoniczno-budowlany | Układ funkcjonalny, forma budynku, podstawowe rozwiązania architektoniczne | Określa, jak obiekt ma wyglądać i działać jako całość |
| Część techniczna | Konstrukcję, obliczenia, rozwiązania materiałowe, energetyczne i geotechniczne | Mówi, jak inwestycję da się bezpiecznie i poprawnie wykonać |
W praktyce największy błąd polega na myleniu zatwierdzenia z kompletnością. To, że urząd zaakceptował dwa pierwsze elementy, nie znaczy jeszcze, że reszta dokumentacji może być niedopracowana. Od tego miejsca najważniejsze staje się już nie nazewnictwo, ale zawartość.

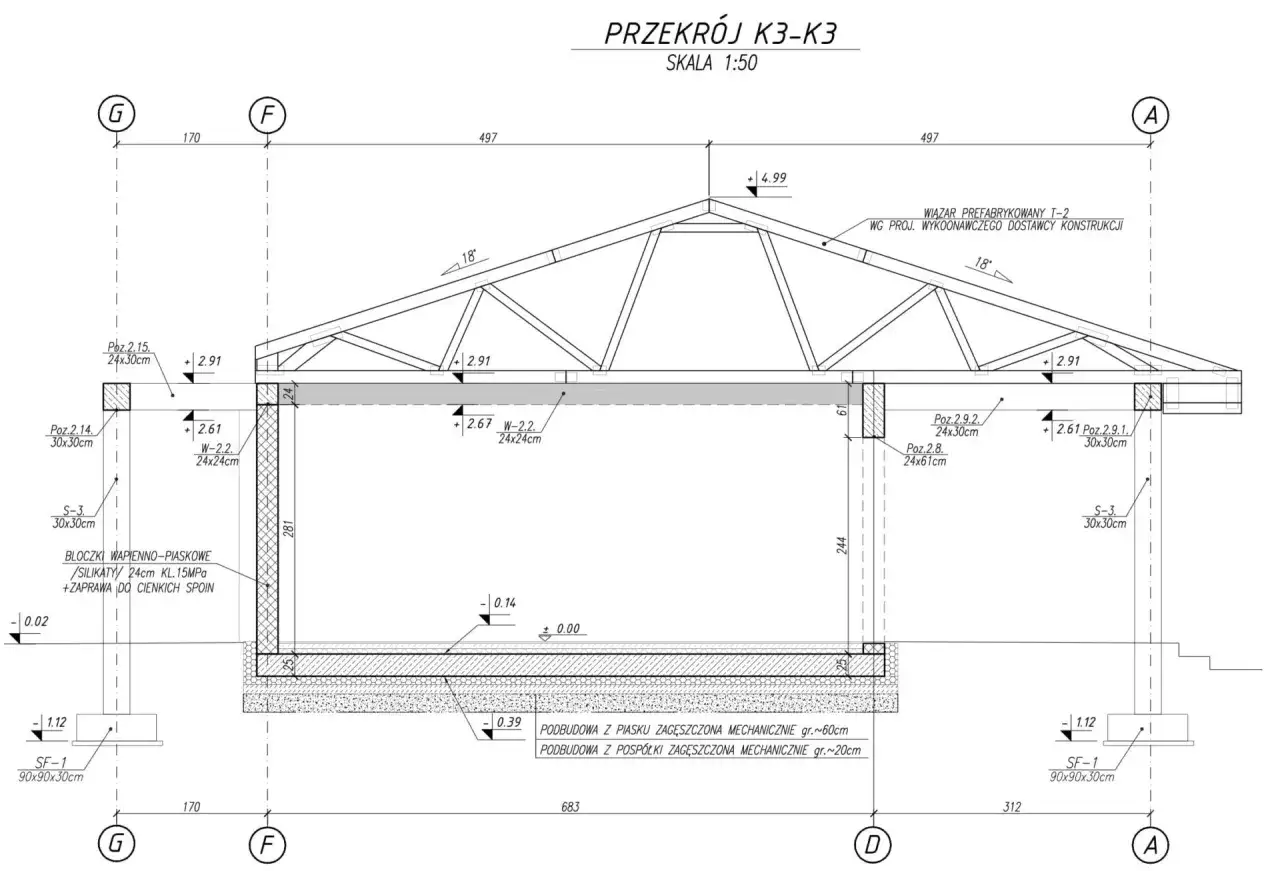

Co powinno się w nim znaleźć, żeby nie zatrzymać budowy
Ta część dokumentacji nie jest zbiorem luźnych rysunków. Ma pokazywać, jak obiekt zostanie wykonany w praktyce i czy rozwiązania są spójne z przyjętą koncepcją. Im bardziej skomplikowana inwestycja, tym dokładniejsze powinny być opisy i obliczenia, bo właśnie tam wychodzą różnice między projektem „na papierze” a budową w realnym terenie.
| Element | Po co jest potrzebny | Co się dzieje, gdy go brakuje |
|---|---|---|
| Projektowane rozwiązania konstrukcyjne wraz z obliczeniami statyczno-wytrzymałościowymi | Potwierdzają nośność, bezpieczeństwo i poprawność układu konstrukcyjnego | Pojawiają się wątpliwości przy wykonaniu stropów, fundamentów, więźby lub innych elementów nośnych |
| Charakterystyka energetyczna | Pokazuje, jak budynek będzie zużywał energię i jakie przyjęto założenia techniczne | Trudniej ocenić jakość rozwiązań cieplnych i przygotować się do odbioru |
| Projektowane rozwiązania techniczne i materiałowe | Porządkują wybór materiałów oraz sposobu wykonania robót | Rosną ryzyko błędów wykonawczych i spory o to, co było „w projekcie” |
| Dokumentacja geologiczno-inżynierska albo geotechniczne warunki posadowienia | Pomaga dobrać fundamenty i ocenić warunki gruntu | Można źle dobrać sposób posadowienia, a to najdrożej wychodzi po czasie |
| Inne opracowania projektowe | Uzupełniają dokumentację przy bardziej wymagających albo nietypowych obiektach | Projekt bywa formalnie „gotowy”, ale nadal nie daje odpowiedzi wykonawcom |
Jeśli grunt jest prosty, część geotechniczna może być krótka. Jeśli działka ma słabe podłoże, wysoki poziom wód albo skomplikowane warunki, oszczędzanie na tym etapie zwykle wychodzi najdrożej. Dobrze przygotowana dokumentacja oszczędza poprawki, a nie tylko czas przy urzędowym sprawdzaniu.
Skoro wiadomo już, co powinno się w niej znaleźć, warto uporządkować kolejny temat: kiedy ten dokument musi być gotowy i gdzie faktycznie pojawia się w obiegu formalnym.
Kiedy dokument musi być gotowy i kiedy trafia do obiegu formalnego
Najważniejsze jest to, że ta część projektu nie czeka na sam koniec inwestycji. Powinna być gotowa przed rozpoczęciem robót, bo budowa bez niej oznacza działanie na skróty. W praktyce dokumentacja przechodzi przez kilka etapów, a pomylenie ich prowadzi do niepotrzebnego zamieszania.
- Do wniosku o pozwolenie na budowę trafiają części podlegające zatwierdzeniu przez organ, a nie całość dokumentacji.
- Przed pierwszymi robotami część techniczna powinna być opracowana i zgodna z pozostałymi elementami projektu.
- Jeżeli w trakcie budowy pojawiają się zmiany, dokumentację trzeba aktualizować, a przy rozwiązaniach wcześniej uzgodnionych wrócić do odpowiednich uzgodnień.
- Przy zawiadomieniu o zakończeniu budowy albo wniosku o pozwolenie na użytkowanie dołącza się ją już z uwzględnieniem zmian wprowadzonych w trakcie realizacji.
To samo widać przy dokumentacji elektronicznej: porządek plików ma znaczenie, a część techniczna powinna być wyodrębniona tak, żeby dało się ją szybko odnaleźć i zaktualizować. Gdy inwestycja wymagała uzgodnień sanitarnych albo przeciwpożarowych, na etapie zakończenia budowy odpowiednie organy zwykle mają 14 dni na zajęcie stanowiska, więc kompletność papierów naprawdę przyspiesza cały finał. Z tego punktu już prosto przejść do pytania, kto bierze odpowiedzialność za poprawność takiej dokumentacji.
Kto odpowiada za opracowanie i sprawdzenie
Za tę część projektu odpowiada projektant, ale w praktyce rzadko chodzi o jedną osobę od wszystkiego. Liczy się zakres uprawnień, specjalność i to, czy dana osoba może objąć cały projekt w całości. Jeśli tak, może podpisać dokument samodzielnie. Jeśli nie, do opracowania wchodzą inni projektanci, a przy części wymagającej kontroli dochodzi jeszcze projektant sprawdzający.
Warto pamiętać o kilku rzeczach:
- Projektant odpowiada za zgodność dokumentacji z przepisami, decyzjami administracyjnymi i zasadami wiedzy technicznej.
- Projektant sprawdzający nie jest „biurem potwierdzającym pieczątkę”, tylko realnym filtrem dla rozwiązań wymagających dodatkowej kontroli.
- Do dokumentacji dołącza się kopie uprawnień oraz aktualnych zaświadczeń o przynależności do właściwej izby, jeśli są potrzebne w danym trybie.
- Jeśli zmieniasz rozwiązania, które już były uzgadniane, nie wolno liczyć na to, że wszystko przejdzie bez korekt.
Z mojego punktu widzenia to właśnie tutaj inwestorzy najczęściej niedoszacowują ryzyka. Widzą gotowy komplet papierów, ale nie sprawdzają, czy osoba podpisująca naprawdę odpowiada za cały zakres rozwiązań. To prowadzi do problemów dopiero wtedy, gdy dokument jest potrzebny najbardziej, czyli przy budowie albo odbiorze. I właśnie dlatego warto znać najczęstsze błędy, zanim pojawią się na placu budowy.
Najczęstsze błędy, które później kosztują najwięcej
W praktyce powtarza się kilka schematów, które pozornie oszczędzają czas, ale później generują poprawki, opóźnienia i nerwy. Najbardziej kłopotliwe są zwykle te błędy, które nie wyglądają groźnie na etapie biurowym, a dopiero na budowie wybijają się na pierwszy plan.
- Odkładanie tej części na koniec. Wtedy wykonawcy czekają, a inwestor płaci za przestoje lub zmiany w trakcie robót.
- Rozjazd między trzema częściami projektu. Najczęściej widać go w wymiarach, usytuowaniu obiektu, układzie instalacji i rozwiązaniach konstrukcyjnych.
- Zmiany bez aktualizacji dokumentacji. Nawet pozornie drobne korekty mogą wymagać ponownych uzgodnień, zwłaszcza gdy dotyczą elementów już zaakceptowanych.
- Pominięcie geotechniki tam, gdzie grunt tego wymaga. To klasyczna droga do źle dobranych fundamentów i niepotrzebnych kosztów napraw.
- Niepełny zestaw podpisów i zaświadczeń. Dla urzędu to nie detal, tylko brak formalny, który potrafi zatrzymać sprawę.
- Brak porządku w wersjach plików. Jeśli nikt nie wie, która wersja była ostateczna, odbiór dokumentacji staje się znacznie trudniejszy.
Te same błędy robią jeszcze większą różnicę, gdy inwestycja wiąże się z zakupem nieruchomości. Wtedy nie chodzi już tylko o technikę, ale też o bezpieczeństwo transakcji i odpowiedzialność za stan prawny budynku lub działki.
Dlaczego ten dokument warto sprawdzić przed zakupem nieruchomości
Przy akcie notarialnym łatwo skupić się wyłącznie na treści umowy, a zbyt mało uwagi poświęcić dokumentacji budowlanej. Ja patrzę na to szerzej: notariusz porządkuje stronę prawną transakcji, ale nie zastępuje weryfikacji technicznej obiektu. Jeśli kupujesz działkę, dom w budowie albo gotowy budynek, brak kompletnej dokumentacji może oznaczać późniejsze pytania o zgodność wykonania, legalność zmian albo możliwość użytkowania.
| Sytuacja | Co sprawdzić | Dlaczego to ważne |
|---|---|---|
| Zakup działki | MPZP albo warunki zabudowy, dostęp do drogi, media, ograniczenia w zabudowie | To wyznacza, co w ogóle da się wybudować i na jakich zasadach |
| Zakup domu w budowie | Pozwolenie na budowę, zgodność robót z dokumentacją, aktualne wersje projektu, dziennik budowy | Chroni przed przejęciem inwestycji z ukrytymi odstępstwami |
| Zakup gotowego domu | Zawiadomienie o zakończeniu budowy lub pozwolenie na użytkowanie, opis zmian, komplet odbiorów | Pomaga ocenić, czy obiekt można bezpiecznie użytkować i czy nie ma zaległych formalności |
Jeśli sprzedający nie potrafi pokazać spójnego zestawu dokumentów, nie traktowałbym tego jako drobiazgu. Przy nieruchomości lepiej zatrzymać się na chwilę i wyjaśnić temat wcześniej niż później poprawiać cudze zaniedbania. To szczególnie ważne, gdy zakup ma się zamknąć jednym aktem notarialnym, a realne ryzyko kryje się w dokumentach technicznych, których na pierwszy rzut oka nie widać.
Co warto mieć uporządkowane, zanim ruszy pierwsza łopata
Najspokojniej prowadzi się budowę wtedy, gdy papierowa strona inwestycji jest domknięta jeszcze przed wejściem ekipy na teren. Nie chodzi o nadmiar biurokracji, tylko o to, żeby każdy uczestnik procesu wiedział, na czym pracuje i za co odpowiada.
- Spójny komplet projektu budowlanego, bez rozbieżności między częściami.
- Aktualne podpisy, uprawnienia i zaświadczenia osób odpowiedzialnych za dokumentację.
- Jasny plan postępowania na wypadek zmian w trakcie robót.
- Porządek w wersjach papierowych albo elektronicznych, tak żeby łatwo wskazać dokument ostateczny.
- Gotowość do późniejszego odbioru, czyli dokumentacja przygotowana nie tylko „na start”, ale też „na finisz”.
Jeśli te rzeczy są zapięte od początku, budowa zwykle idzie spokojniej, a część techniczna przestaje być papierem do nadrabiania po fakcie. Staje się tym, czym powinna być od początku: praktycznym narzędziem dla projektanta, kierownika budowy, inwestora i każdego, kto później będzie odpowiadał za użytkowanie obiektu.
