Warunki zabudowy są dla wielu inwestycji pierwszym realnym filtrem przed projektem i pozwoleniem na budowę. Najkrótsza odpowiedź na pytanie, ile są ważne warunki zabudowy, brzmi dziś: nowe decyzje zasadniczo wygasają po 5 latach od uprawomocnienia, a starsze rozstrzygnięcia mogą zachować bezterminowy charakter. W praktyce liczy się jednak nie tylko sama data, ale też moment złożenia wniosku, status decyzji i to, co dzieje się z planowaniem przestrzennym w gminie.
Najważniejsze fakty o ważności decyzji WZ
- Decyzje o warunkach zabudowy, które stały się prawomocne do 31 grudnia 2025 r., zachowują bezterminową ważność.
- Jeśli wniosek o WZ złożono przed 16 października 2025 r., decyzja też może pozostać bezterminowa, nawet gdy uprawomocni się później.
- Nowe decyzje prawomocne od 1 stycznia 2026 r. wygasają po 5 latach.
- Termin liczy się od dnia prawomocności decyzji, a nie od samego wydania pisma.
- Po 1 września 2026 r. brak planu ogólnego w gminie może zablokować wydawanie nowych WZ.
- Przy sprzedaży działki i przenoszeniu decyzji nie warto czekać do końca terminu.
Jak długo obowiązuje decyzja o warunkach zabudowy w 2026 roku
Od 1 stycznia 2026 roku podstawowa zasada jest prosta: nowa decyzja o warunkach zabudowy wygasa po 5 latach od dnia, w którym stała się prawomocna. To ważna zmiana, bo wcześniej wiele decyzji funkcjonowało bezterminowo i można było odkładać inwestycję praktycznie bez presji czasu.
Najlepiej widać to w prostym zestawieniu:
| Sytuacja | Skutek dla ważności decyzji |
|---|---|
| Decyzja stała się prawomocna do 31 grudnia 2025 r. | Zachowuje bezterminową ważność |
| Wniosek o WZ został złożony przed 16 października 2025 r., a decyzja zapadła później | Może zachować bezterminową ważność mimo późniejszego uprawomocnienia |
| Decyzja stała się prawomocna od 1 stycznia 2026 r. | Wygasa po 5 latach |
W praktyce to rozróżnienie przesądza o tym, czy możesz planować budowę spokojniej, czy musisz pilnować harmonogramu niemal jak przy terminie urzędowym. I właśnie dlatego sama data wydania decyzji nie wystarcza - trzeba jeszcze ustalić, od kiedy naprawdę biegnie termin.
Od kiedy liczy się pięć lat i kiedy decyzja naprawdę wygasa
Termin liczy się od prawomocności decyzji, a nie od dnia złożenia wniosku, wydania pisma czy jego odebrania. To praktyczna pułapka, bo osoby planujące budowę często patrzą na datę z nagłówka decyzji, a nie na moment, w którym decyzja stała się skuteczna w sensie prawnym.
Najprostszy przykład: jeśli urząd wydał decyzję pod koniec grudnia, ale uprawomocniła się już w styczniu 2026 r., to wchodzi ona do nowego reżimu i będzie ważna przez 5 lat. Z kolei decyzja, która zdążyła się uprawomocnić do 31 grudnia 2025 r., nie traci tej bezterminowej ochrony tylko dlatego, że ktoś odebrał ją później albo rozpoczął inwestycję dopiero po kilku miesiącach.
Ja zawsze radzę patrzeć na trzy daty naraz: datę złożenia wniosku, datę wydania decyzji i datę prawomocności. Dopiero ich zestawienie pokazuje, czy dana WZ jest bezterminowa, czy już pięcioletnia. To prowadzi wprost do kolejnego pytania: co z planem ogólnym gminy i dlaczego od jesieni 2026 będzie miał tak duże znaczenie.

Co zmienia plan ogólny gminy

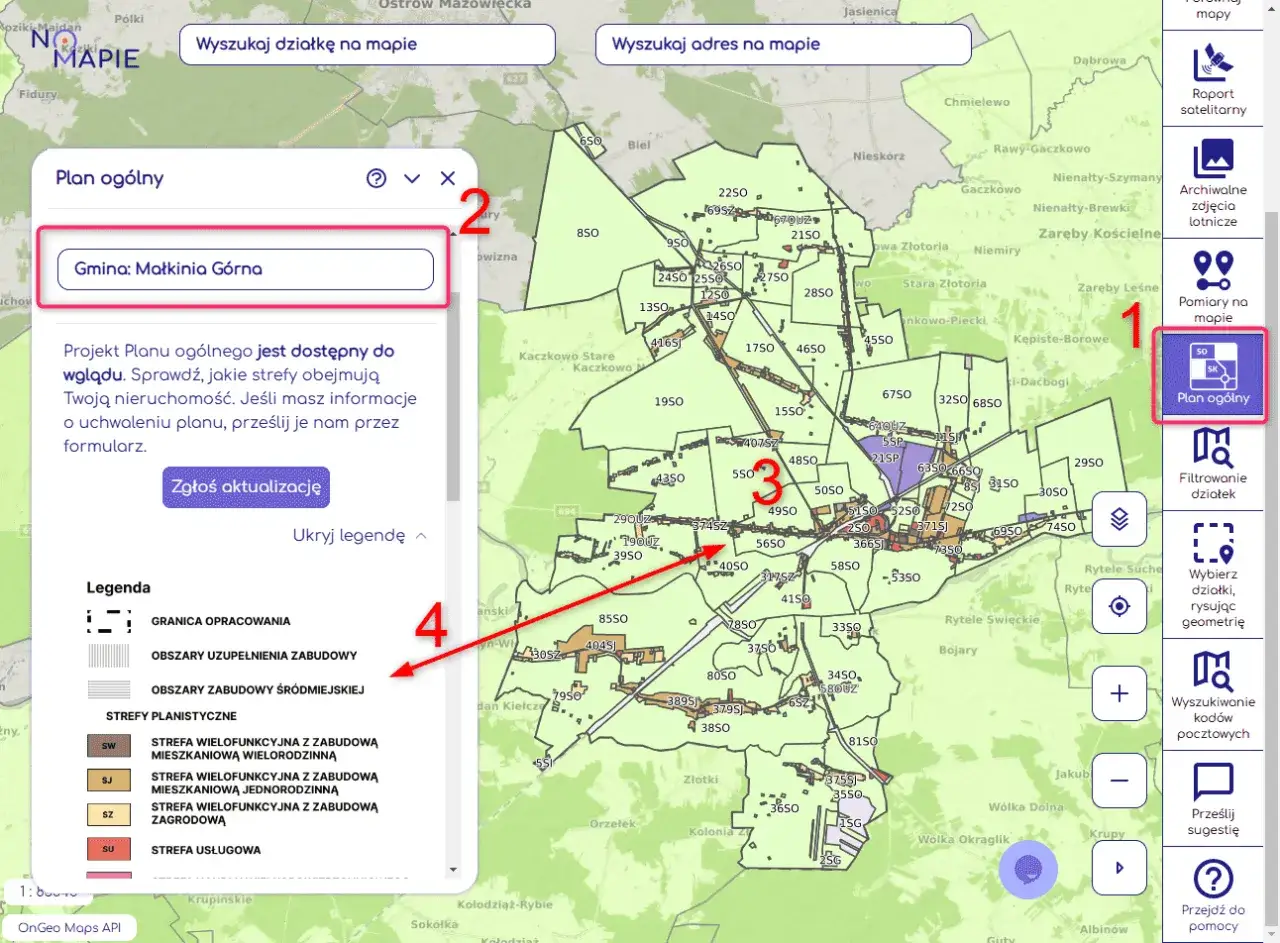

W 2026 roku sama ważność decyzji to nie jedyny temat. Drugim filtrem staje się plan ogólny gminy, czyli nowy dokument planistyczny porządkujący przestrzeń na poziomie lokalnym. To on ma wyznaczać ramy, w których w ogóle będzie można wydawać nowe decyzje WZ.
Z punktu widzenia inwestora najważniejsze jest to, że po 1 września 2026 r. w gminie, która nie przyjęła planu ogólnego, co do zasady nie będzie można wydawać nowych decyzji o warunkach zabudowy. Nie oznacza to, że stare decyzje nagle tracą moc. Oznacza to raczej, że okno na uzyskanie nowej WZ może się po prostu zamknąć.
Patrzę na to tak: pięcioletni termin mówi, jak długo działa już wydana decyzja, a plan ogólny odpowiada na pytanie, czy gmina w ogóle będzie jeszcze mogła wydać kolejną. Dla właściciela działki to dwa różne ryzyka, które trzeba sprawdzać osobno. I właśnie przy sprzedaży nieruchomości to rozróżnienie zaczyna mieć bardzo konkretne znaczenie.
Na co uważać przy sprzedaży działki i przenoszeniu WZ
Jeśli działka ma być sprzedana razem z „gotową” decyzją, nie wolno zakładać, że dokument będzie działał sam z siebie bez końca. Przeniesienie decyzji WZ nie jest sposobem na przedłużenie jej ważności - to po prostu zmiana inwestora, który z niej korzysta.
W praktyce przy transakcji warto sprawdzić trzy rzeczy. Po pierwsze, czy decyzja jest jeszcze ważna i na jakim etapie biegnie termin. Po drugie, czy przeniesienie można zakończyć przed wygaśnięciem dokumentu. Po trzecie, czy przy zakupie nie opierasz się na założeniu, że „jakoś się zdąży”, bo to bywa kosztowny błąd.
- Jeżeli sprzedaż ma nastąpić w najbliższych miesiącach, sprawdź status decyzji jeszcze przed podpisaniem umowy przedwstępnej.
- Jeżeli przeniesienie WZ ma wejść do transakcji, nie zostawiaj go na sam koniec procesu.
- Jeżeli decyzja jest pięcioletnia, zaplanuj dalsze kroki tak, by nie wypaść poza termin na etapie projektu albo pozwolenia na budowę.
- Jeżeli decyzja jest bezterminowa, i tak warto pilnować, czy dla terenu nie zaczynają obowiązywać nowe ograniczenia planistyczne.
W notarialnych transakcjach nieruchomościowych ten punkt jest szczególnie ważny, bo akt notarialny porządkuje samą sprzedaż, ale nie zastępuje analizy planistycznej działki. Sam podpis pod umową nie rozwiązuje problemu wygasającej decyzji. Dlatego przed finalizacją warto przejść przez prostą listę kontrolną.
Co sprawdzić, zanim podpiszesz akt albo złożysz wniosek o budowę
Jeżeli miałbym wskazać jeden praktyczny błąd, to byłoby nim założenie, że sama decyzja załatwia resztę spraw. W rzeczywistości liczą się detale: daty, stan gminy, etap projektu i to, czy nieruchomość ma już uporządkowaną ścieżkę formalną.
- Sprawdź, kiedy decyzja stała się prawomocna.
- Ustal, czy wniosek został złożony przed 16 października 2025 r.
- Oceń, czy w twojej gminie obowiązuje plan ogólny albo czy jego brak może zablokować nowe WZ po 1 września 2026 r.
- Przy sprzedaży działki sprawdź, czy decyzję trzeba przenieść na nowego właściciela.
- Nie zostawiaj pozwolenia na budowę na ostatni rok ważności decyzji.
- Jeśli planujesz inwestycję etapami, zaplanuj formalności z buforem czasu, a nie „na styk”.
To właśnie taki bufor robi różnicę między sprawnie prowadzoną inwestycją a projektem, który nagle wpada w martwy punkt. Jeśli mam zostawić jedną myśl na koniec, to tę, że w 2026 roku warunki zabudowy trzeba czytać razem z kalendarzem i lokalnym planowaniem przestrzennym, a nie jako samodzielny, oderwany dokument. Wtedy łatwiej uniknąć błędu, który przy zakupie działki lub przygotowaniu budowy kosztuje najwięcej czasu.
