Model, w którym jeden wykonawca odpowiada za projekt i roboty, bywa wygodny, ale wymaga dobrego opisu oczekiwań, zanim ruszy budowa. Właśnie dlatego formuła zaprojektuj i wybuduj jest tak często wybierana tam, gdzie liczy się jedna odpowiedzialność, sprawna koordynacja i mniej rozproszonych decyzji po stronie inwestora. Poniżej pokazuję, jak to działa w polskich realiach, jakie dokumenty są kluczowe i na co uważać, żeby nie przepłacić za niedopowiedzenia.
Najkrócej mówiąc, chodzi o jeden kontrakt, ale o bardzo precyzyjny zakres
- Inwestor kupuje nie tylko roboty budowlane, ale też opracowanie projektu i formalności projektowe.
- W zamówieniach publicznych podstawą opisu jest program funkcjonalno-użytkowy, czyli PFU.
- PFU ma 3 części: stronę tytułową, część opisową i część informacyjną.
- Największe ryzyko pojawia się wtedy, gdy wymagania są zbyt ogólne albo teren nie jest przygotowany prawnie.
- Przed startem warto sprawdzić tytuł prawny do nieruchomości, dostęp do drogi i potrzebne zgody.
- Dobry kontrakt powinien jasno regulować projekt, terminy, zmiany, odbiory i odpowiedzialność za wady.
Jak działa zaprojektuj i wybuduj w praktyce
Ja traktuję ten model jako sposób na kupienie efektu końcowego, a nie samego zestawu rysunków. W praktyce inwestor przekazuje wykonawcy wymagania funkcjonalne, warunki techniczne i oczekiwany rezultat, a wykonawca bierze na siebie przygotowanie projektu, uzgodnienia oraz realizację robót. To oznacza mniej osobnych umów, ale też większą wagę tego, co zostanie zapisane na starcie.
W polskich realiach to rozwiązanie jest szczególnie użyteczne przy inwestycjach, w których da się opisać potrzebę poprzez parametry, funkcję i standard, zamiast zamykać się w bardzo szczegółowej koncepcji architektonicznej. Dobrze sprawdza się więc przy obiektach technicznych, modernizacjach, drogach, sieciach, częściach infrastruktury publicznej czy prostszych obiektach usługowych. Gorzej działa tam, gdzie inwestor chce ręcznie sterować każdym detalem i często zmieniać koncepcję po drodze.
Ważne jest też to, że ten model nie zwalnia inwestora z odpowiedzialności za przygotowanie zamówienia. Przenosi część ryzyka na wykonawcę, ale nie naprawia chaosu w dokumentach. Dlatego zanim wybierze się taki tryb, trzeba wiedzieć, co dokładnie ma zostać zbudowane, w jakim standardzie i na jakich warunkach formalnych. Żeby to uporządkować, trzeba najpierw zobaczyć, co powinno znaleźć się w PFU.
Co musi zawierać program funkcjonalno-użytkowy
W obecnym stanie prawnym PFU pełni rolę dokumentu, który zastępuje klasyczną dokumentację projektową przy zamówieniu na zaprojektowanie i wykonanie robót budowlanych. Jak wskazuje UZP, służy on do opisu przedmiotu zamówienia, ustalenia planowanych kosztów i przygotowania oferty. To ważne, bo wykonawca ma na jego podstawie wycenić nie tylko budowę, ale też projekt i formalności projektowe.
| Element PFU | Co zawiera | Po co to jest |
|---|---|---|
| Strona tytułowa | Nazwa zamówienia, lokalizacja, kody robót, dane zamawiającego, spis treści, autor opracowania | Porządkuje dokument i jednoznacznie identyfikuje inwestycję |
| Część opisowa | Opis ogólny, parametry, uwarunkowania, właściwości funkcjonalne, wymagania dotyczące architektury, konstrukcji, instalacji, wykończenia i zagospodarowania terenu | Pokazuje, jaki ma być rezultat i na jakim poziomie jakości |
| Część informacyjna | Dokumenty formalne, tytuł prawny do nieruchomości, przepisy i normy, mapa, badania gruntu, warunki przyłączeń, wytyczne inwestorskie | Daje wykonawcy dane potrzebne do zaprojektowania i policzenia ryzyka |
W praktyce bardzo ważne są też dane terenowe. Jeśli inwestycja ma charakter budynkowy, przydają się wskaźniki powierzchniowo-kubaturowe, czyli sposób opisu powierzchni i kubatury obiektu, żeby dało się porównać warianty bez niejasności. Przy starszych działkach albo trudnym gruncie nie wolno oszczędzać na badaniach geotechnicznych, bo brak tych informacji najczęściej wraca później jako droższa oferta albo spór o roboty dodatkowe.
Warto też pamiętać, że PFU nie jest pustą formalnością. Powinien zawierać takie dane, które pozwolą realnie przygotować ofertę, a nie tylko ogólny zamiar inwestora. Im lepiej opisane wymagania i warunki, tym mniejsze ryzyko, że wykonawca wbuduje w cenę własny bufor bezpieczeństwa. Kiedy ten dokument jest dobry, reszta procesu staje się dużo prostsza, bo wykonawca ma z czego policzyć ofertę i zaprojektować szczegóły.

Jak przebiega inwestycja krok po kroku

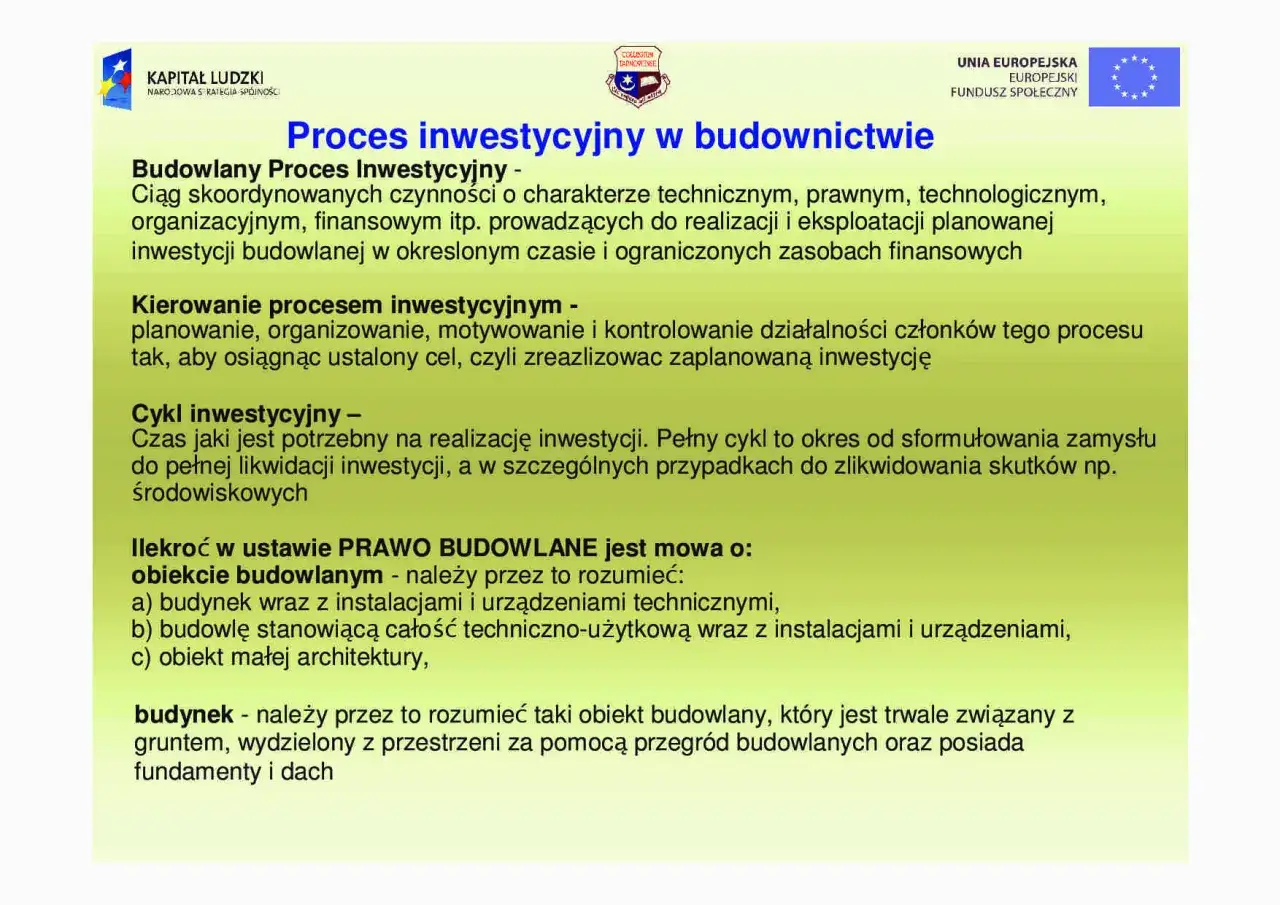

W dobrze poukładanym projekcie widzę zwykle 5 etapów. Najpierw inwestor zbiera dane wejściowe i sprawdza stan prawny gruntu. Potem powstaje PFU albo jego odpowiednik w inwestycji prywatnej, następnie wykonawcy składają oferty, po wyborze zwycięzcy powstaje projekt i decyzje formalne, a na końcu rusza budowa, odbiory i dokumentacja powykonawcza.
- Ustalenie stanu prawnego działki - trzeba wiedzieć, kto jest właścicielem, czy są współwłaściciele, służebności, ograniczenia w księdze wieczystej i czy teren ma zapewniony dostęp.
- Przygotowanie PFU lub opisu inwestycji - tu zapisuje się funkcję obiektu, standard, zakres prac i wymagania jakościowe.
- Złożenie oferty i wycena ryzyka - wykonawca kalkuluje nie tylko roboty, ale też pracę projektową, uzgodnienia i możliwe korekty.
- Projekt i formalności - powstaje dokumentacja, a w razie potrzeby uzyskuje się pozwolenie na budowę lub realizuje właściwe zgłoszenia.
- Roboty i odbiór - po wykonaniu prac następują pomiary, dokumentacja powykonawcza, odbiory i uruchomienie obiektu.
Warto tu dodać jedną rzecz, która często umyka inwestorom: jeśli wykonawca ma zdobywać część zgód albo składać wnioski, potrzebuje do tego odpowiednich pełnomocnictw. Sam projekt nie wystarczy, gdy grunt ma nieuregulowany dostęp albo inwestycja wymaga decyzji środowiskowej, uzgodnień branżowych czy zgód właścicieli sąsiednich nieruchomości. I właśnie na tym etapie pojawia się rola dokumentów własnościowych, co prowadzi do pytania, gdzie są największe plusy i pułapki tego modelu.
Zalety i ryzyka, które widać dopiero na etapie oferty
Najmocniejszą stroną tego rozwiązania jest jedna odpowiedzialność. Inwestor nie musi rozstrzygać, czy problem wynika z projektu, czy z robót. Dla wielu zamówień to duża oszczędność czasu i nerwów, bo koordynacja nie rozlewa się na kilka podmiotów.
Druga korzyść jest bardziej praktyczna: wykonawca, który odpowiada za projekt i budowę, zwykle lepiej pilnuje spójności między dokumentacją a realizacją. Znika część typowych sporów o to, czy coś było „w projekcie”, czy „na budowie”. Z drugiej strony inwestor płaci za tę wygodę większą rezerwą cenową, jeśli PFU jest słabe albo teren jest trudny formalnie.
| Korzyść | Co daje inwestorowi | Ryzyko po drugiej stronie |
|---|---|---|
| Jeden wykonawca | Prostsza komunikacja i jedna ścieżka odpowiedzialności | Jeśli umowa jest nieprecyzyjna, trudno później rozdzielić błędy |
| Szybszy start robót | Mniej osobnych umów i mniej etapów koordynacji | Pochopne przygotowanie PFU zwiększa koszt ofert |
| Większa elastyczność techniczna | Wykonawca może dobrać rozwiązania do celu inwestycji | Inwestor ma mniejszą kontrolę nad detalem projektu |
| Wycena całościowa | Łatwiej zamknąć budżet na poziomie jednego kontraktu | Cena ryczałtowa często zawiera bezpieczny margines |
Ja zawsze zwracam uwagę na 5 powtarzających się błędów: zbyt ogólny opis inwestycji, brak danych o gruncie, nieuregulowany dostęp do działki, brak jasnych zasad zmian oraz niedoprecyzowany odbiór. Te elementy wyglądają niewinnie na papierze, ale później potrafią podnieść koszty bardziej niż sama budowa. Właśnie dlatego warto porównać ten układ z klasycznym modelem projektowania i budowy.
Czym to się różni od klasycznego modelu projekt i budowa
Główna różnica jest prosta: w klasycznym układzie inwestor najpierw zamawia projekt, a dopiero później budowę, natomiast w modelu łączonym to jedna strona prowadzi oba etapy. Dla inwestora oznacza to inne rozłożenie ryzyka, inny sposób opisu zamówienia i inną dokumentację startową.
| Kryterium | Model łączony | Klasyczny model projektowy |
|---|---|---|
| Kto odpowiada za projekt | Ten sam wykonawca, który realizuje roboty | Oddzielny projektant lub biuro projektowe |
| Kontrola nad detalem | Mniejsza, ale bardziej funkcjonalna | Większa, bo projekt można dopracować przed budową |
| Ryzyko zmian | Wykonawca zwykle lepiej amortyzuje niepewność | Łatwiej poprawić projekt przed wejściem na budowę |
| Tempo przygotowania | Może być szybsze przy dobrze opisanym PFU | Często dłuższe, bo projekt przechodzi osobną ścieżkę |
| Najlepsze zastosowanie | Inwestycje, w których liczy się funkcja i termin | Obiekty wymagające bardzo precyzyjnej kontroli koncepcji |
Gdy porównuję te dwa podejścia, widzę jedną wspólną zasadę: model łączony działa dobrze tylko wtedy, gdy zamawiający umie opisać potrzeby bez nadmiernej ogólnikowości. Jeśli inwestor sam nie wie, czego chce albo często zmienia zdanie, klasyczny podział etapów bywa bezpieczniejszy. Właśnie dlatego kolejny krok to zabezpieczenie umowy i dokumentów, zanim ktokolwiek wejdzie na plac budowy.
Jak zabezpieczyć interes inwestora w kontrakcie i dokumentach
Przy tej formule nie wystarczy dobry opis techniczny. Trzeba jeszcze ustawić umowę tak, żeby nie zostawiać otwartych furt dla sporów. Ja w praktyce pilnuję zawsze kilku rzeczy: zakresu, terminów, zasad zmian, odbiorów, odpowiedzialności za wady i dokumentów potrzebnych do wejścia w teren.
- Zakres przedmiotu umowy - musi być precyzyjny, łącznie z poziomem standardu i oczekiwanym efektem użytkowym.
- Harmonogram - warto rozdzielić etap projektu, formalności i roboty budowlane.
- Zasady zmian - trzeba wskazać, kiedy zmiana jest dopuszczalna, a kiedy wymaga nowej wyceny.
- Dokumentacja powykonawcza - bez niej odbiór często jest pozorny, a nie realny.
- Gwarancja i rękojmia - powinny obejmować nie tylko roboty, ale też elementy zaprojektowane przez wykonawcę.
- Prawa do dokumentacji - inwestor powinien mieć możliwość korzystania z projektu w dalszym utrzymaniu obiektu.
- Tytuł prawny do nieruchomości - przed startem trzeba sprawdzić własność, współwłasność, służebności i dostęp do drogi.
Tu właśnie widać, dlaczego ten temat dobrze pasuje także do serwisu notarialnego. Jeżeli działka ma kilku współwłaścicieli, trzeba ustanowić służebność przejazdu albo uporządkować kwestie własności, często potrzebne są dokumenty notarialne jeszcze przed wyborem wykonawcy. Gov.pl przypomina, że prawo do dysponowania nieruchomością na cele budowlane może wynikać nie tylko z własności, ale też z innych tytułów prawnych, więc sam wpis w księdze nie zawsze zamyka temat. Bez tego nawet najlepszy kontrakt nie rozwiąże problemu z wejściem na teren.
Jeśli miałbym wskazać jeden praktyczny wniosek, powiedziałbym tak: w tej formule najtańszy błąd to ten, który wyłapiesz przed podpisaniem umowy. Po rozpoczęciu prac każdy spór staje się droższy, wolniejszy i trudniejszy do odwrócenia.
Co naprawdę przesądza o powodzeniu takiej inwestycji
Najlepsze rezultaty daje nie sam model, tylko jakość przygotowania. Dobrze opisane potrzeby, uporządkowany grunt, komplet danych terenowych i rozsądna umowa robią tu większą różnicę niż marketingowa nazwa trybu realizacji. Jeżeli te cztery elementy są słabe, formuła łączona szybko zamienia się w serię dopłat i wyjaśnień.
Dlatego patrzę na ten model jak na narzędzie, a nie cudowne rozwiązanie. Sprawdza się, gdy inwestor chce jednego partnera do odpowiedzialności, ale jednocześnie potrafi jasno opisać oczekiwany rezultat. Jeśli potrzebujesz najpierw uporządkować własność gruntu, dostęp, służebności albo pełnomocnictwa, lepiej zrobić to spokojnie i dokumentowo, zanim ruszy projekt. Tylko wtedy cały proces ma szansę zakończyć się bez zbędnych korekt i z obiektem, który naprawdę odpowiada potrzebom inwestora.
